Anlægsarbejdet er opstartet i januar 2025 ved det gamle renseanlæg på Fjordparken, hvor der etableres vakuum/pumpestation.
Vakuumstation fra 20-01-25 til 26-06-25

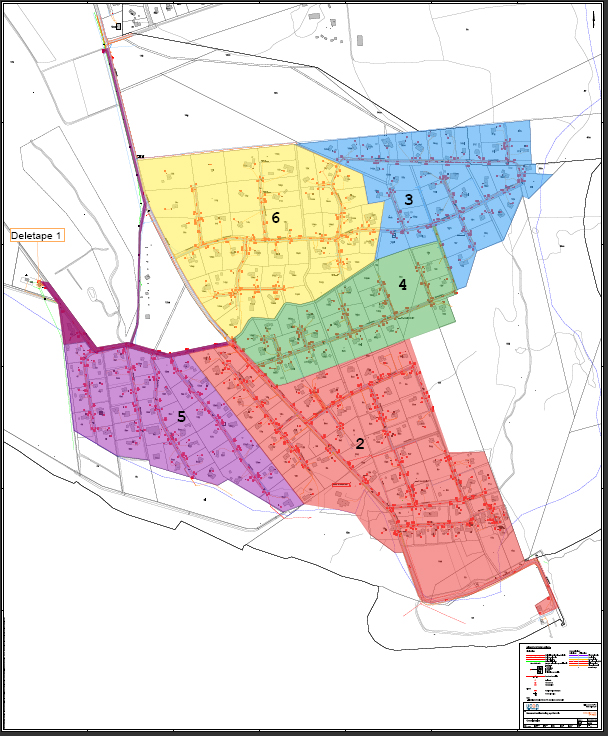

Område 2 fra 20-01-25 til 30-06-25
Område 3 og 4 fra 14-05-25 til 12-11-25
Område 5 og 6 fra 30-06-25 til 22-01-26
Aflevering 22.01.2026
1. juli til 30. august er arbejdet indstillet.

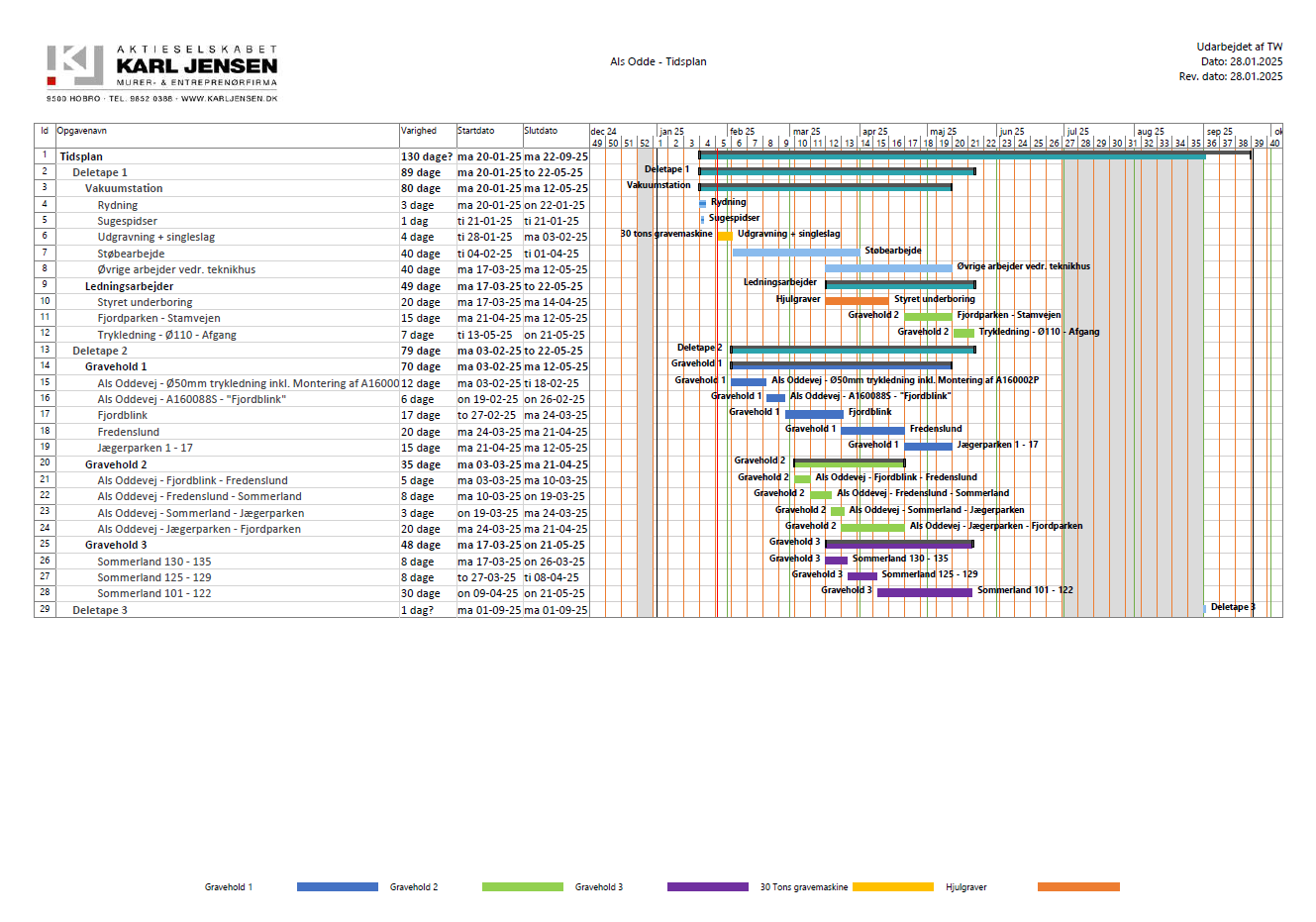

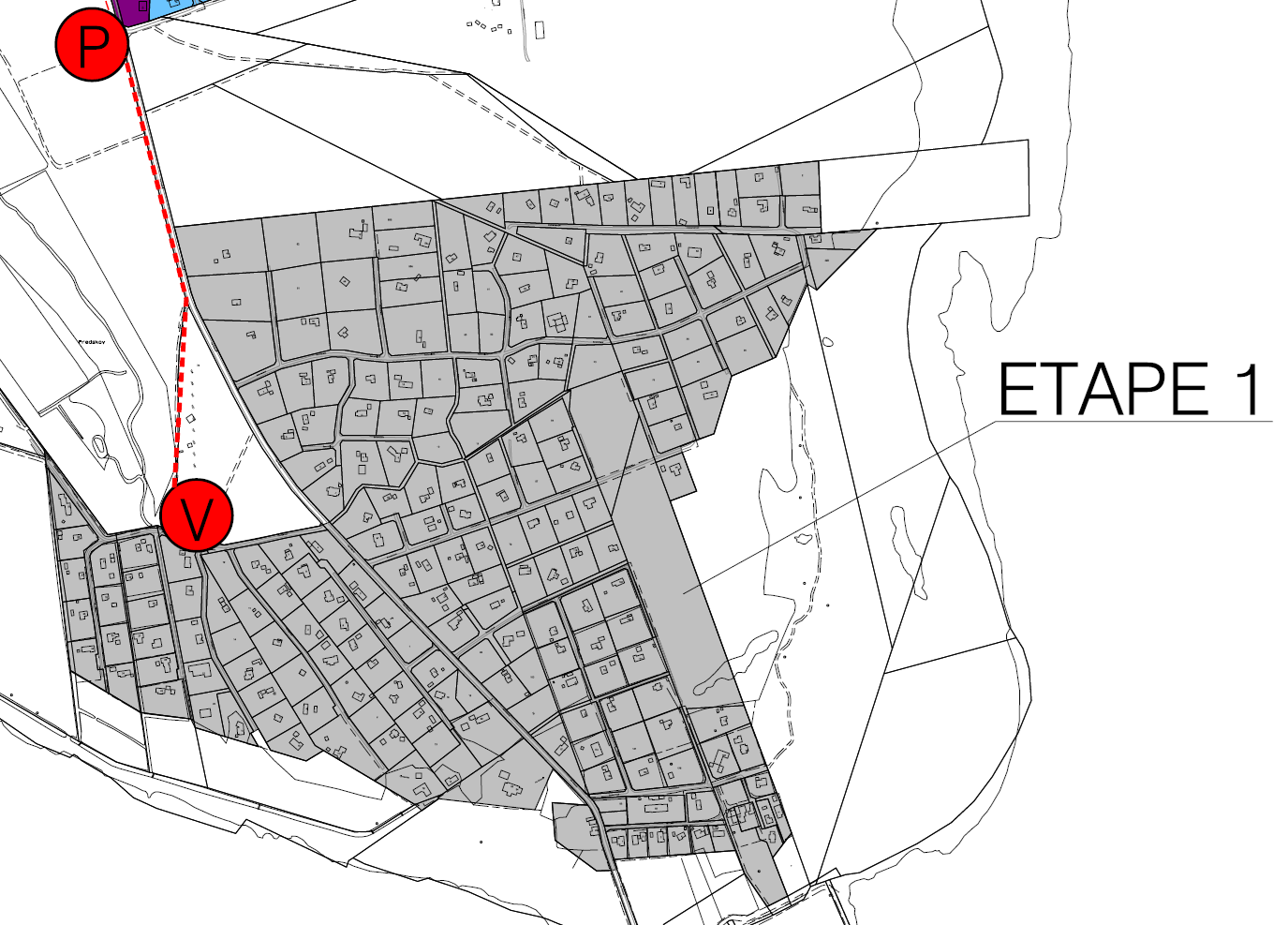

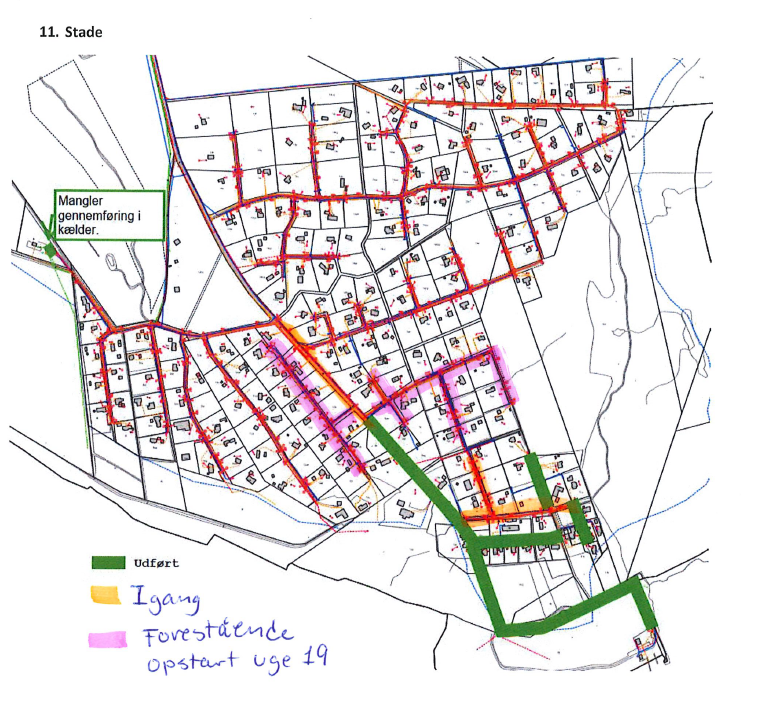

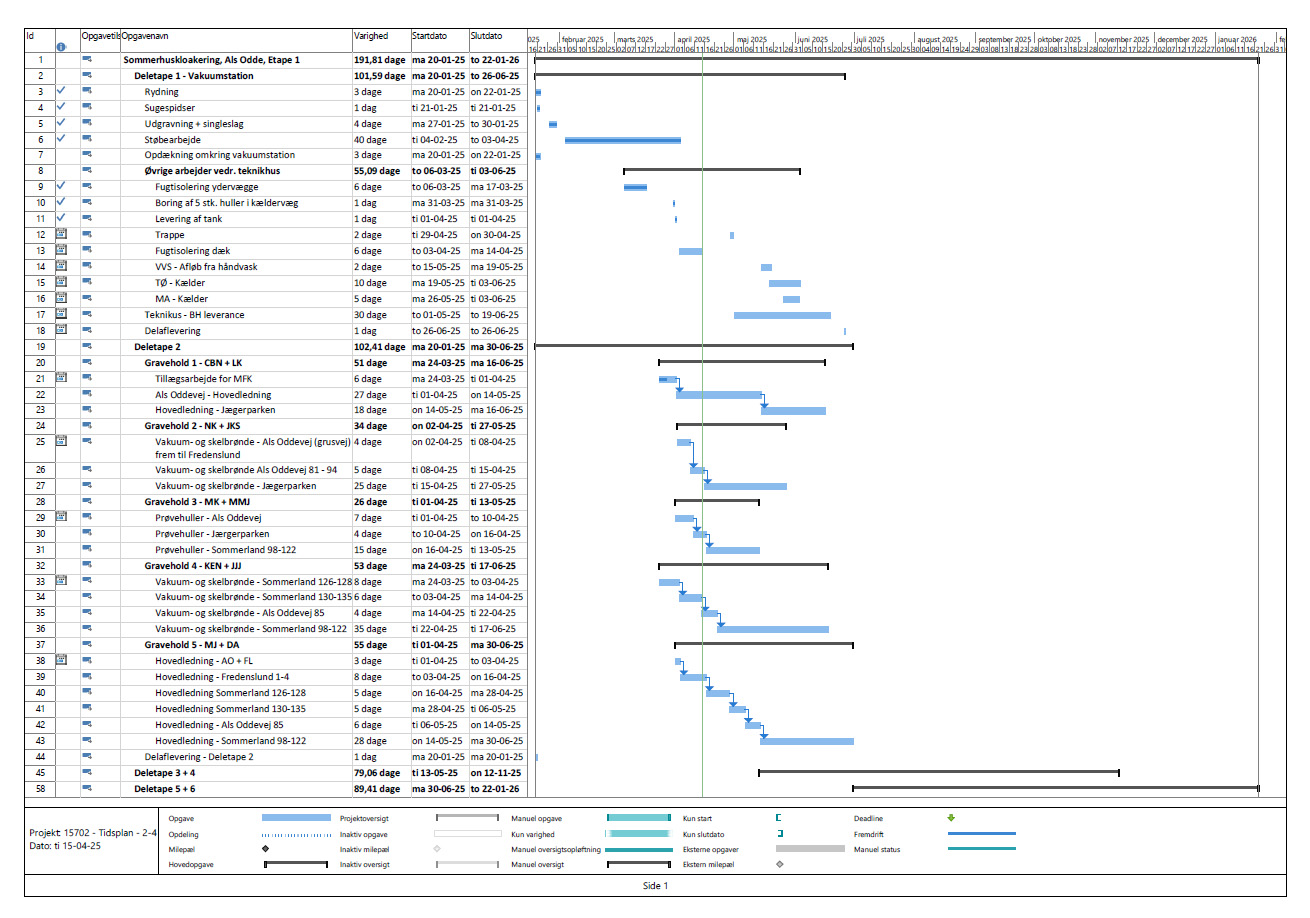

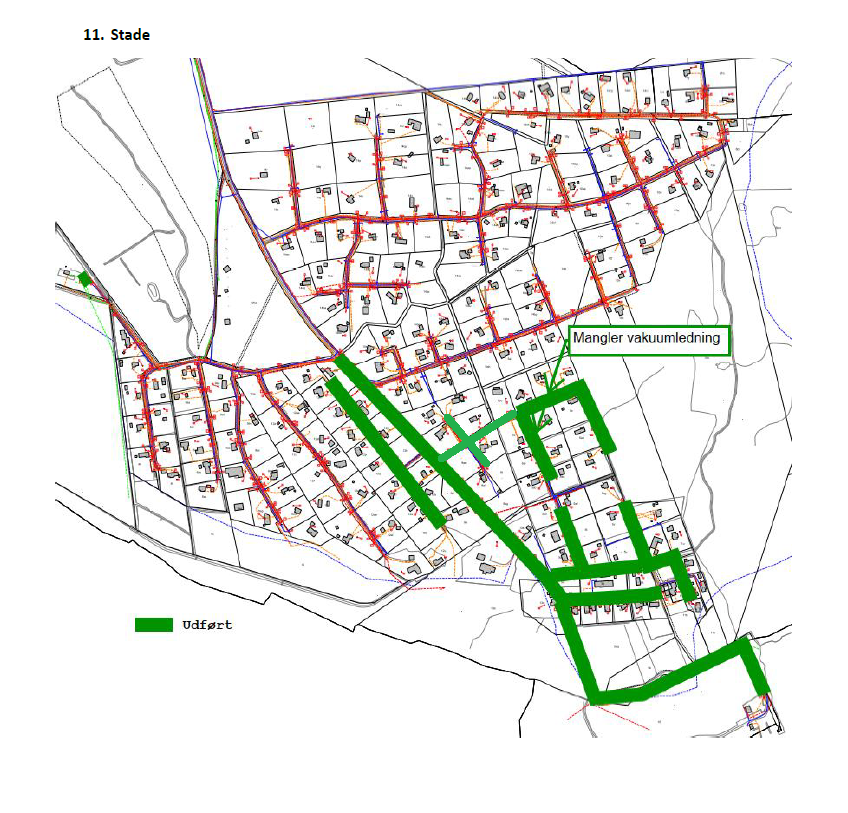

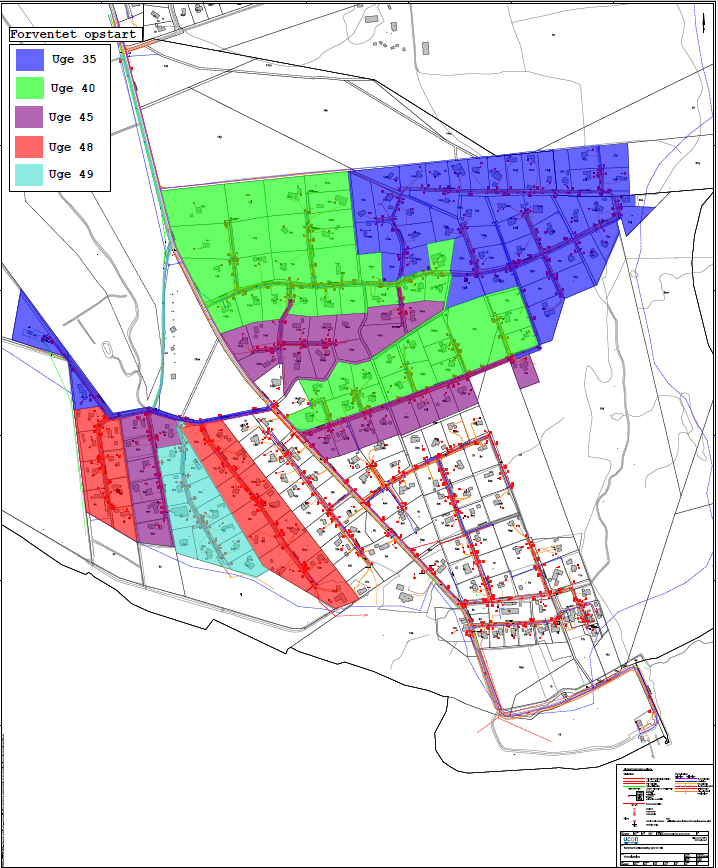

Detailtidsplan for de enkelte etaper udarbejdes af entreprenøren, og udmeldes løbende inden opstart til de enkelte grundejere/grundejerforeninger. Se tidsplan via dette link.
Entreprenør : Karl Jensen A/S, Mads Flarup: 20 19 72 66, mfk@karljensen.dk
Rådgiver og tilsyn: UCON A/S, Claus Fastrup: 27 10 71 49, clf@ucon.dk
Projektleder Mariagerfjord Vand: Maria Junker-Hansen: 99 52 53 67, mjh@renform.dk
